新年第一天,洛家河铜矿第一趟满载着金灿灿矿石的矿车驶出560主平硐,车身裹着冬日清晖的阳光,沿着平整的钢轨,缓缓滑入检修一新的翻车机。至此,洛家河铜矿2022年年终检修工作顺利完成,进入正常生产状态。
事非经过不知难,成如容易却艰辛。
洛家河矿2022年年终检修工作在12月中下旬全面展开。此次检修,井上与井下并行,寒冷与任务交织,困难与挑战同在。洛家河矿紧紧围绕“一切为了检修,一切服从检修,一切服务检修”的总要求,打响了———
争分夺秒的检修进度之战
此次检修,正值寒冷冬季,天寒地冻,滴水成冰。检修项目包括主井主副绳和卷筒衬木更换;303振动放矿机底板加固;翻修井下和地表共7处400多米矿石运输道和多处架线检修;360卸载桥、2号井振动放矿机底板和翻车机检修;选矿厂圆磨破碎机、两台球磨机和分级机、浮选机和重板等。全矿检修项目多达11个大项25个子项。毫不夸张地说,此次检修期间天气冷、时间紧、任务重、困难重重。
没有比人更高的山,没有比脚更长的路。面对困难,洛矿全体干群,不气馁、不退缩,迎难而上。及时召开检修动员会。与检修时间对表,与检修项目对标,与检修现场对接。集中人员,集中时间,集中精力,集中检修。

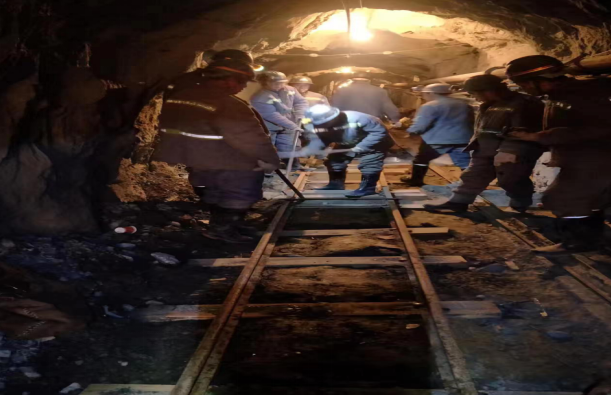

生产处组织竖井队、运输队和工程处,联合攻坚,既详细分工又密切合作。28人接续工作24小时,完成了主井2.5米卷扬机直径31毫米,长600多米,重3.7吨的主副绳更换工作;40多人冒严寒、迎困难,连续奋战10多天,完成了360和560等7处400多米的翻道、架线检修200多米和翻车机、振动放矿机等7大项13子项的检修任务。

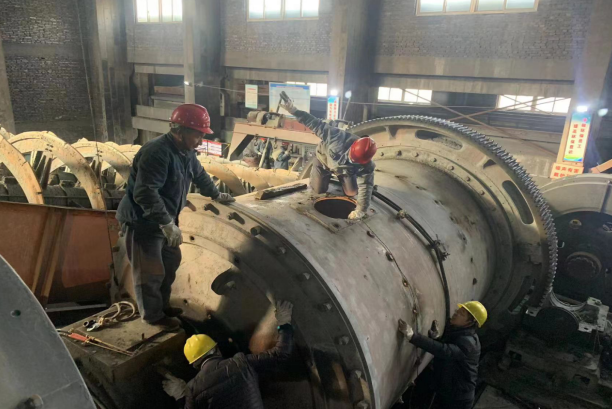

选矿厂全力以赴。80多人连续多天接续奋战,完成两个分级机近1000多个大小叶片的拆除更换和浮选机、重板等4个大项12个子项检修任务;两台球磨机衬板和衬条更换是检修期间的大工程,因疫情原因不能交叉作业,他们就组织人员夜班打歼灭战,多人多天每晚奋战在半密闭的球磨机内,完成了300多块条的衬板和衬条更换工作。
山再高,没有脚板高;浪再大,也在船底下。洛家河铜矿的检修现场,吊臂高耸、焊花飞舞、人车川流。所有参检人员不畏冬日严寒、不畏检修困难,铁锹、大锤、吊车、叉车、电气焊等工具和他们聪明的智慧、坚韧的毅力、拼搏的精神、火热的激情相互作用和共同支撑。充分发扬与自然抗争,与时间赛跑,与困难较量,连续奋战的精神。克服高空、受限、交叉作业等困难。在寒冷、狭小、泥水多、噪音大的环境里顽强拼搏,打赢了争分夺秒的检修进度之战。
精益求精的检修质量之战
质量是企业的生命,质量是效益的源泉。检修质量的好坏,关系着今后较长一个时期生产的稳定运行,关系着企业的经济效益和职工的工资收入。
管理措施千万条,积极落实第一条。各检修项目组积极落实检修动员会精神,采取有效措施,在精益检修上定措施、做文章、下功夫。每个项目都制定了《检修质量方案》;把检修质量细化到每个人头,细化到每日每班和每一个特定时段,细化到每个工序的每个细节;做到事事有标准,步步有确认,项项有落实,边检修边验收,避免失误和返工。通过严格管理和参检人员的共同努力,所有被检设备启动一次成功,打好了精益求精的检修质量之战。
预防为主的检修安全之战
明者防患于未萌。检修进度快,质量高固然重要,但安全工作最重要。按照申锁典矿长要求,检修期间,每个项目都制定了安全措施,风险辨识;现场设专职安全员;醒目位置悬挂检修安全措施牌;办理安全指令单,交叉、高空、受限作业时,必须办理证件,并设专人监护协调;管理人员带头做好自保、互保、联保和安全确认;坚持每天召开简短高效的班前安全会,检修期间,班前安全会一次不缺一人不少;安环科共组织安全检查11次,安全确认61次,制止“三违”行为9次,查处和整改隐患26项,没有放过任何一个漏洞,没有丢掉任何一个盲点,没有留下任何一个隐患,实现了检修“零伤害”目标,打胜了预防为主的检修安全之战。
俗话说:“一九二九不出手”。在这寒冷彻骨的冬天,洛家河铜矿全体参检人员的行为是检修期间的拉紧手!关键时刻的不撒手!困难面前的显身手!他们个个都是好样的!生产期间是骄傲的五龙人!检修之中是五龙人的骄傲!为身披严寒检修的他们点赞!为圆满完成这次检修任务的洛家河矿点赞!
